注漿不足 樁長縮水
福建一水庫大壩建設被指偷工減料
2025-11-27 記者 王文志 劉超 來源:經濟參考報

  福建省永安抽水蓄能電站是國家抽水蓄能“十四五”重點項目,《經濟參考報》記者在福建省永安市調查發現,該電站在建的下水庫工程,被指在大壩施工中存在嚴重偷工減料問題。

  該工程由中國電建(601669.SH)子公司中國水利水電第三工程局有限公司(簡稱“水電三局”)承建。記者現場了解到,用于加固壩肩邊坡巖土體的數百根錨筋樁存在嚴重質量缺陷:實際施工長度大幅縮水,部分樁長甚至不足設計標準的三分之一。

  更為嚴重的是,多數錨筋樁未按規范要求進行水泥砂漿灌注,施工方僅在樁孔口進行簡單封漿處理以應付檢查。

  相關專家指出,下水庫大壩作為永安抽蓄電站關鍵建筑,其質量直接關系到電站安全運行,施工中的偷工減料行為可能危及大壩整體安全。

視頻制作 李昱佑

  部分錨筋樁嚴重縮水

  據水利工程專家介紹,水庫大壩的安危系于壩肩穩固,錨筋樁技術已成為水庫大壩工程邊坡加固的“標配方案”。

  根據設計圖紙要求,永安抽蓄電站下水庫大壩壩肩邊坡錨筋樁,應由三根符合標準的鋼筋與鋼管及PVC注漿管焊接組成完整的樁體結構。據施工人員透露,除初期施工的幾十根樁體按圖紙要求焊接外,后續不少錨筋樁僅采用簡單“點焊”方式連接三根鋼筋,未能形成設計要求的整體性結構。

  施工規范規定,錨筋樁需整體焊接后方可推進樁孔。但多位施工人員證實,在后期施工過程中,少焊、不焊或直接將單根鋼筋插入樁孔等違規操作大量存在,嚴重影響了樁體質量?,F(xiàn)場照片進一步揭示了問題細節:部分樁體雖有三根鋼筋,卻遺漏了注漿管這一核心組件;另一些樁孔中,先插入了單根鋼筋,再補插其余兩根。

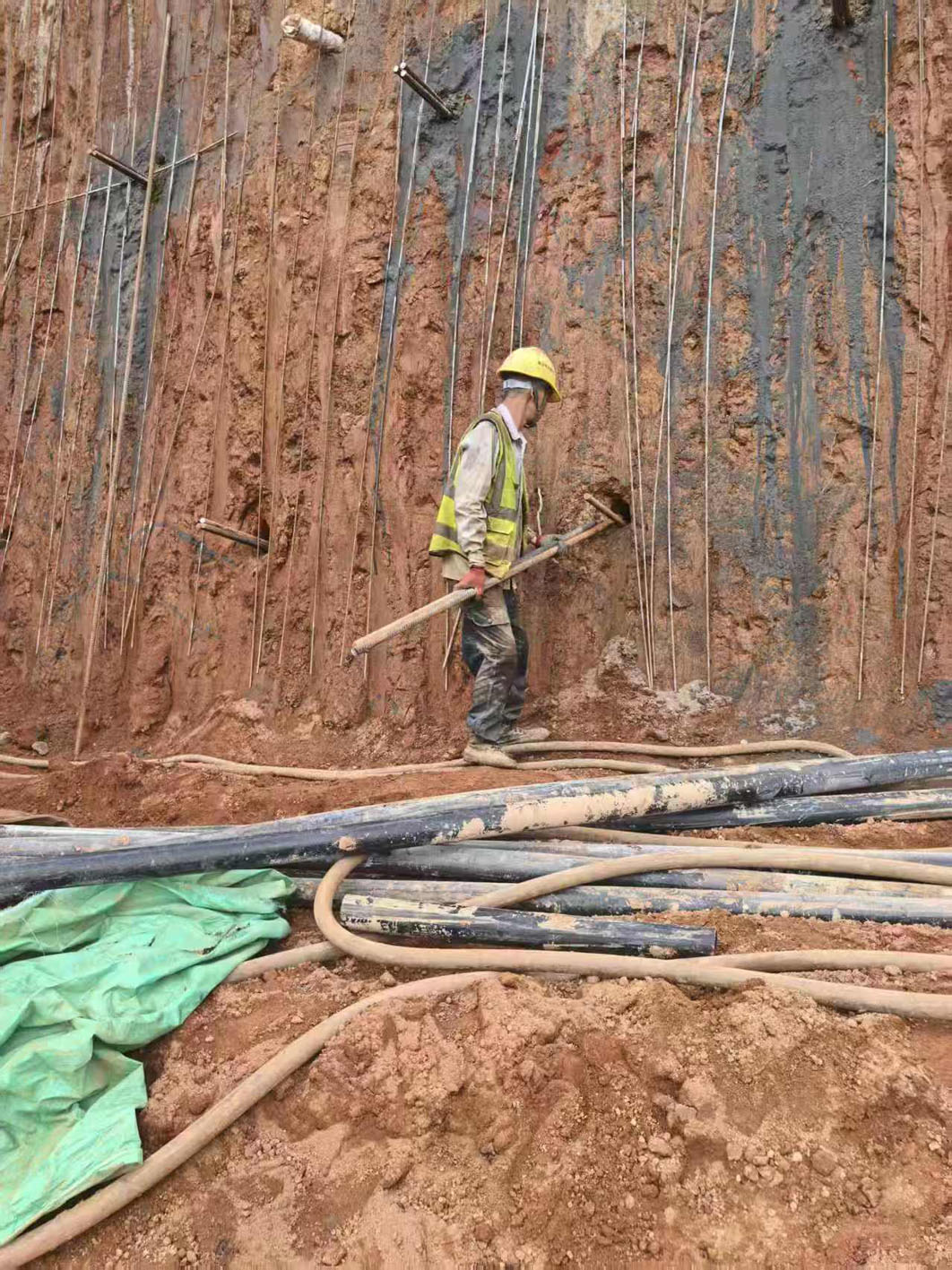

工人在徒手將兩根鋼筋插入孔洞,鋼筋長度約兩米。資料照片

  專業人士指出,錨筋樁施工需分步注漿:先注入水泥砂漿,再插入錨筋樁,最后通過注漿管二次注漿以密閉鉆孔空間;注漿管缺失將直接影響二次注漿效果,削弱樁體加固作用。

  施工人員反映,正常工藝下每個樁孔需使用4袋水泥,而實際施工中1袋水泥竟用于十多個樁孔,材料用量嚴重不足。部分樁孔在插入鋼筋后,僅封注少量砂漿即告完工,完全無法滿足設計要求的結構強度。

  據現場知情人士透露,施工中安裝的錨筋樁存在嚴重縮水問題。以右岸邊坡工程為例,2025年8月16日的《永安抽蓄電站現場備忘錄》明確記錄,錨筋樁設計長度已由9米調整為12米。然而,實際施工情況與設計要求嚴重不符:工人透露部分錨筋樁的實際安裝長度僅為3至5米,有的甚至不到兩米,且三根鋼筋中僅有一兩根勉強達到標準長度,其余鋼筋長度差異顯著,存在明顯“長短不一”的缺陷。

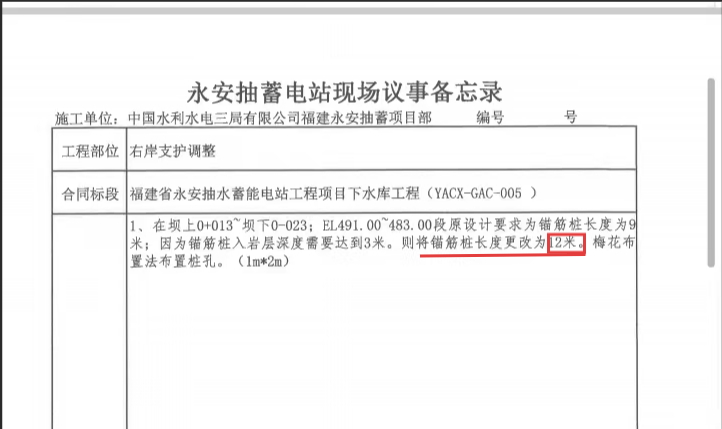

現場議事備忘錄明確錨筋樁長度為12米。制圖 劉超

  現場拍攝的照片進一步證實了這一違規行為。對此,西南某水利工程項目工程師明確指出:“錨筋樁的三根鋼筋長度必須保持一致,‘長短不一’即視為不合格產品,嚴重違反施工規范?!?/p>

  設計變更未獲批卻稱施工“正?!?/strong>

  《經濟參考報》記者在施工現場看到,壩肩邊坡工程已完成大半,部分邊坡完成噴漿;左右兩岸邊坡上分別立著“防微杜漸 警鐘長鳴”和“識風險 除隱患 保安全”的標語警示牌。然而,這些安全警示標識與現場實際施工情況形成鮮明反差。

  記者現場觀察發現,部分已完成的錨筋樁露出的鋼筋結構,由三根鋼筋簡單焊接而成,當用錘頭敲擊錨筋樁頭部進行檢測時,部分鋼筋出現明顯松動,甚至出現向樁孔內位移的現象。據現場工人解釋,正常情況下錨筋樁應保持穩固狀態,出現松動現象表明存在注漿不飽滿或鋼筋長度不足等質量問題。

  針對上述問題,水電三局福建永安抽蓄項目部副經理趙飛回應稱,錨筋樁未焊接注漿管是因施工過程中出現新情況,七八月份已進行設計變更,新設計無需注漿管。他強調施工變更是常見做法。

  記者查閱《永安抽蓄電站現場備忘錄》七八月份記錄,未發現變更錨筋樁設計圖紙的相關內容。趙飛也承認,設計變更至今未獲批準,項目部仍在催促設計單位。

  記者進一步聯系工程現場監理,對方強調工程施工過程嚴格把關,質量不存在問題。

  然而,記者獲取的視頻卻顯示,該標段監理單位浙江華東工程咨詢有限公司的多名監理人員曾接受施工方安排的宴請,在KTV娛樂場所飲酒唱歌,每人身邊均有一至兩名異性有償陪侍人員。據知情人士透露,監理等相關方與施工方的此類違規行為并非首次發生。

  11月16日,記者聯系水電三局董事長王琪,但截至發稿未收到回應。

  “空樁”埋下安全隱患

  記者調查發現,在永安抽蓄電站施工過程中,不規范施工行為并非個案。中國水利水電第十六工程局有限公司承建的電站下水庫邊坡工程,曾于今年8月發生大面積垮塌事故。據了解,該邊坡同樣采用錨筋樁加固巖土體,但施工質量存疑。

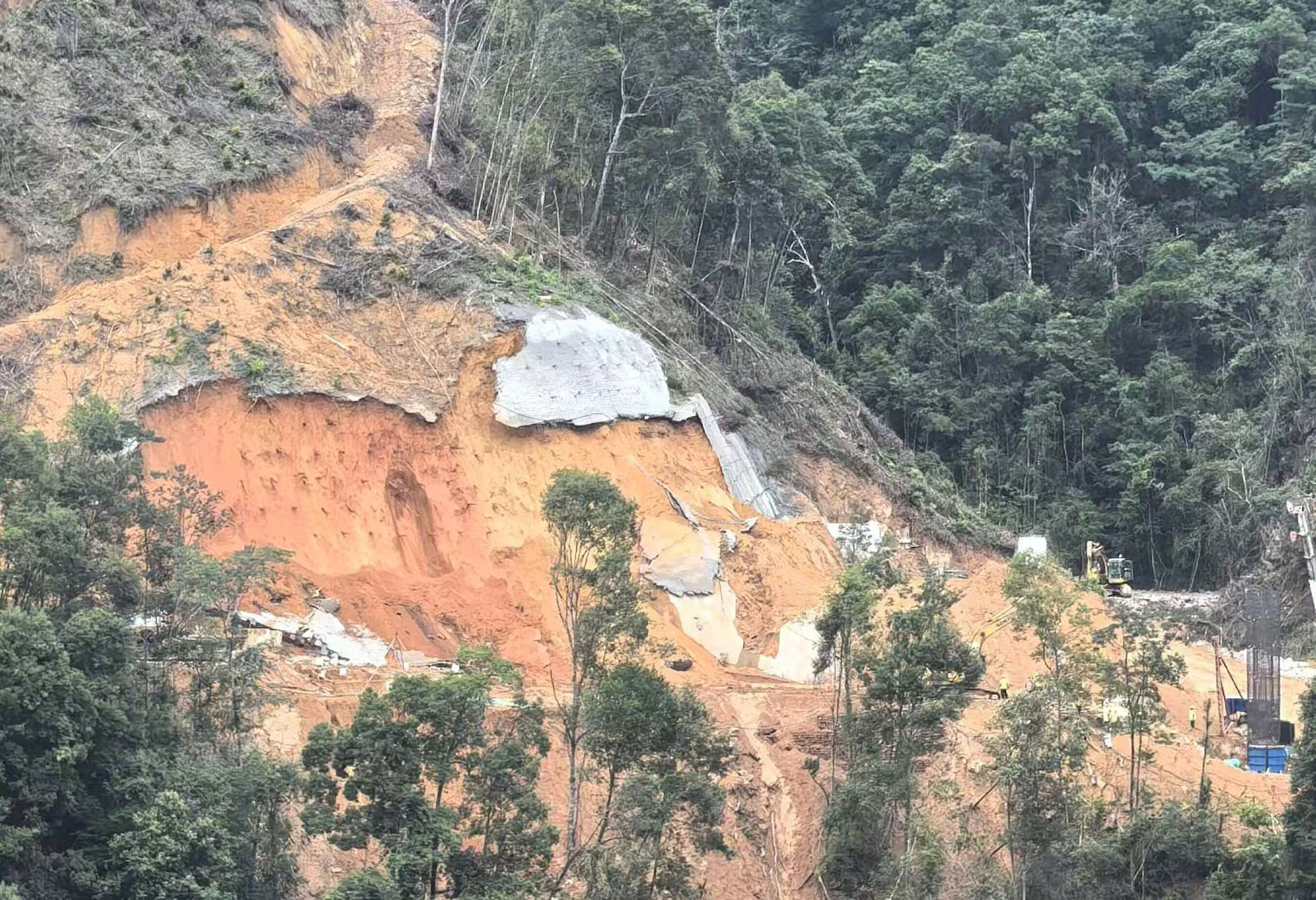

水電十六局建設的邊坡曾于今年8月發生過大面積垮塌,該邊坡同樣采用錨筋樁加固巖土體。資料照片

  永安抽水蓄能電站下水庫是電站核心樞紐,其大壩需滿足200年一遇設計洪水標準,其壩肩錨筋樁需確保在極端洪水下的結構穩定性。

  根據設計要求,永安抽蓄電站下水庫大壩壩肩兩岸邊坡需安裝1000余根錨筋樁,目前已完成600余根。然而,多名參與施工的工人透露,可能只有30%的錨筋樁符合設計要求,其余多數為“殘次品”。

  “錨筋樁施工缺陷會顯著降低大壩邊坡巖土體的穩定性?!币晃凰睖y規劃設計專家表示,錨筋樁長度不足或注漿不充分會削弱樁體與巖土體的嵌合效果,“空樁”將導致抗滑移能力降低30%-50%;若錨筋樁未按規范焊接或注漿,可能引發巖體錯位,甚至導致垮塌。

  這位專家同時指出,施工缺陷還可能使錨桿應力超過設計值,加速結構疲勞,誘發邊坡局部塌陷或整體失穩,危及大壩整體安全。

  (經參調查線索征集郵箱:13810799287@163.com)

凡標注來源為“經濟參考報”或“經濟參考網”的所有文字、圖片、音視頻稿件,及電子雜志等數字媒體產品,版權均屬《經濟參考報》社有限責任公司,未經書面授權,不得以任何形式刊載、播放。獲取授權
